Информация о кейсе
Описание кейса
Информация о кейсе
- Дело: № А40-297542/2023 (карточка в КАД)
- Суды: Арбитражный суд города Москвы → Девятый арбитражный апелляционный суд → Арбитражный суд Московского округа
- Клиент: банк — собственник здания в историческом центре Москвы (заказчик)
- Оппонент: индивидуальный предприниматель — архитектор (проектировщик)
- Объект: офисное здание на ул. Большая Якиманка, в объединённой охранной зоне объектов культурного наследия № 104
- Предмет спора: возврат неотработанного аванса по договору на разработку архитектурного проекта; встречный иск проектировщика об оплате этапа
- Срок: ноябрь 2023 — июнь 2025
Результат
- 2 996 000 ₽ — аванс взыскан полностью (100% заявленного)
- 37 980 ₽ — расходы по госпошлине
- 856 000 ₽ — во встречном иске проектировщика отказано полностью
- Решение устояло в апелляции (05.02.2025) и в кассации (16.06.2025)

Описание кейса
Банк владел зданием на Большой Якиманке и хотел понять, что с ним можно сделать: реконструировать с надстройкой или снести и построить новый офисный корпус. Для этого в июне 2023 года он заключил с архитектором договор на 4 280 000 ₽. Сначала нужно было сделать архитектурный проект, затем согласовать его в Департаменте культурного наследия (ДКН). Через неделю банк перечислил аванс — 2 996 000 ₽.
Летом архитектор писал, что не может начать работу без исходных данных. К ноябрю он сообщил, что проект готов. К этому времени банк получил градостроительный план участка и письма ДКН, и стало ясно главное: участок находится в охранной зоне, требования к регламентам не утверждены. Проект на восемь этажей в таких условиях нереализуем.
Банк обратился в ЮРЛА с вопросом: можно ли вернуть почти 3 млн ₽, если проектировщик утверждает, что работу выполнил?
В чём была сложность
- Проектировщик работу сделал. Были альбом, демонстрационный макет и заключение специалиста о том, что проект «соответствует договору и не имеет неустранимых недостатков».
- Протокол рабочего совещания. Сотрудник банка подписал протокол, в котором разрешил работать по старым исходным данным: топосъёмке 2004 года и планам БТИ 2017 года.
- Односторонний акт. Уже во время суда архитектор направил акт на 3 852 000 ₽ и настаивал, что банк пропустил срок на мотивированный отказ и акт считается подписанным.
- Встречный иск — архитектор потребовал доплатить за этап ещё 856 000 ₽.
Проделанная работа
1. Анализ договора и досудебное требование (ноябрь 2023)
Разобрали договор. Выяснили, что исходные данные по акту так и не передавались, а по статье 759 ГК РФ они относятся к существенным условиям договора на проектирование. 30.11.2023 направили проектировщику требование вернуть аванс как неосновательное обогащение. Это требование он получил, но аванс не вернул.
2. Иск в Арбитражный суд города Москвы (декабрь 2023)
18.12.2023 подали иск о взыскании 2 996 000 ₽. Иск направили по всем известным адресам ответчика, в том числе по адресу из договора. Процессуальных оснований для отложения у ответчика не осталось.
3. «Ступенчатая» правовая позиция
Построили защиту в два уровня:
- основной довод — договор не заключён: сторонам не удалось согласовать исходные данные, без которых результат недостижим;
- запасной довод — если суд признает договор заключённым, то он расторгнут. Банк в одностороннем порядке отказался от него 22.04.2024 из-за просрочки, неустранённых недостатков и невозможности достичь результата.
Это решение и принесло победу. Довод о незаключённости суд не принял, но удовлетворил иск по запасному основанию: договор расторгнут, встречного предоставления нет, аванс подлежит возврату.
4. Мотивированный отказ от приёмки — в срок
Акт от архитектора банк получил 25.03.2024. Уже 02.04.2024 мы подготовили и направили мотивированный отказ курьерской службой с отслеживанием, а 08.04.2024 ещё раз вручили его представителю ответчика в заседании. В отказе перечислили все недостатки:
- технико-экономические показатели ничем не подтверждены, а ограничения по высоте и площади не учтены;
- нет электронной версии альбома, графического инсоляционного расчёта и конструктивной схемы;
- листы не пронумерованы, в названиях улиц опечатки, макет повреждён.
Суд отклонил довод архитектора о пропуске срока и признал отказ обоснованным.
5. Официальная позиция ДКН — ключевое доказательство
Мы не ограничились спором о качестве чертежей и от имени банка направили запрос в Департамент культурного наследия. Спросили прямо: можно ли реконструировать здание с надстройкой до 30 метров? 02.07.2024 ДКН ответил: реконструкция возможна только в существующих габаритах — в пределах капитальных стен 1 и 2 этажей.
Суды трёх инстанций сослались на это письмо. Раз проект на восемь этажей реализовать нельзя, у заказчика нет интереса в таком результате. А профессиональный проектировщик должен был предупредить об этом и приостановить работу по ст. 716 ГК РФ и п. 2.3.4 договора, но не сделал этого.
6. Опровержение заключения специалиста
Показали суду, почему заключение, которое представил ответчик, нельзя считать надёжным доказательством:
- специалист связан договорными отношениями с ответчиком;
- банк не участвовал ни в выборе специалиста, ни в формулировании вопросов;
- специалиста не предупреждали об уголовной ответственности, методология не указана;
- в заключении не учтены недостатки из мотивированного отказа банка.
Суд согласился и не принял заключение как подтверждение качества работ. Ходатайство о судебной экспертизе ответчик так и не заявил.
7. Переговоры о мировом соглашении
В мае — июле 2024 года по предложению суда подготовили проект мирового соглашения. Ответчик затянул переговоры, и мы зафиксировали это заявлением о злоупотреблении процессуальными правами. Дело рассмотрели по существу.
8. Решение и вышестоящие инстанции

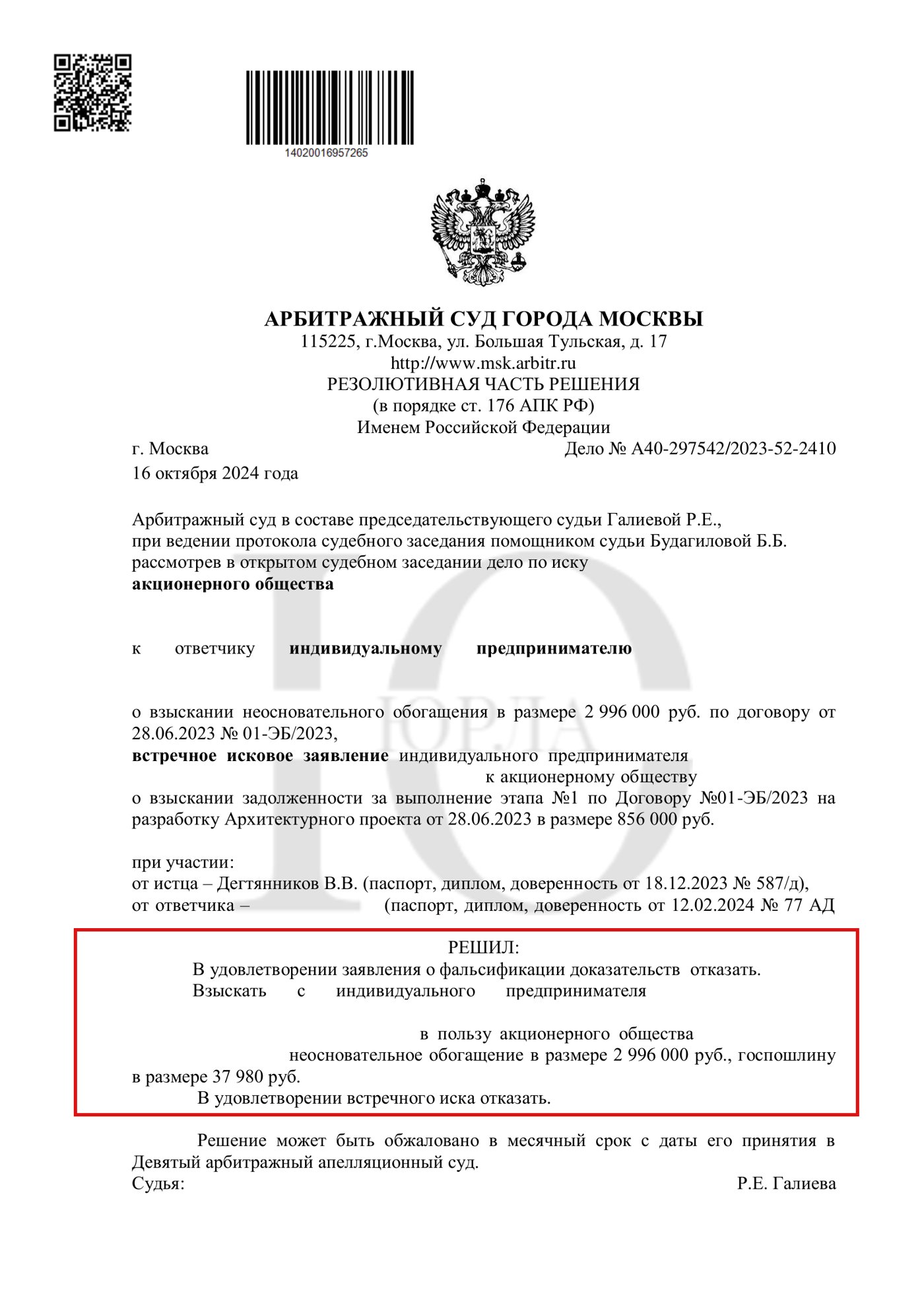

- 16.10.2024 — объявлена резолютивная часть: иск банка удовлетворён полностью, во встречном иске отказано;
- 07.11.2024 — изготовлено полное решение (судья Р.Е. Галиева);
- 05.02.2025 — Девятый арбитражный апелляционный суд оставил решение без изменения;
- 16.06.2025 — Арбитражный суд Московского округа отклонил кассационную жалобу проектировщика.
Главное из решения
Суд указал, что эскизный проект, который невозможно реализовать, не является надлежащим результатом работ. Риск недостижения результата несёт профессиональный проектировщик, а не заказчик.
Выводы для заказчиков проектных работ
- Оформляйте передачу исходных данных актом. Если перечень ИРД размыт, спорить потом придётся обеим сторонам.
- Не пропускайте срок на мотивированный отказ. Направляйте его способом, который подтверждает дату вручения.
- Запрашивайте позицию уполномоченного органа. Одно письмо ДКН или Москомархитектуры может весить больше сотни страниц экспертиз.
- Стройте защиту в несколько уровней. Запасное основание иска сработало, когда суд не принял основное.
- Ограничьте полномочия представителей. Протокол, который подписал рядовой сотрудник, может «изменить» договор.
Если вы столкнулись с похожей ситуацией, прочитайте как вернуть аванс проектировщику: основания отказа от договора, доказательства и порядок действий заказчика.
Нужна помощь?
Подрядчик или проектировщик получил аванс, но результата нет или им нельзя воспользоваться? Разберём договор и переписку и оценим шансы вернуть деньги.
